拆迁成本管理系统


一、目标成本编制

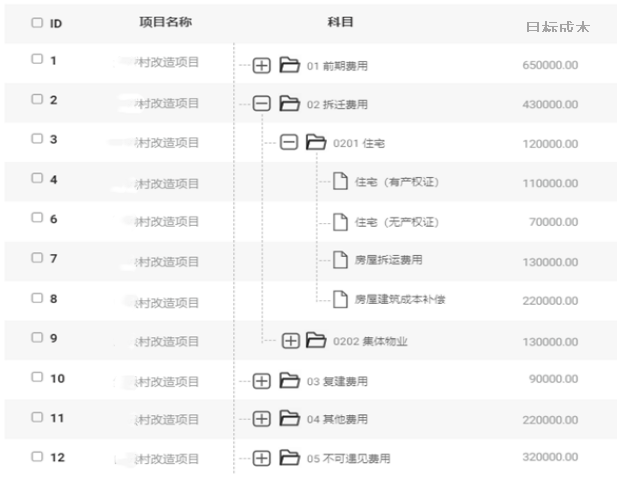

①梳理成本科目体系,完成目标成本编制、调剂等业务,支出成本控制及分析业务开展

ABUIABAEGAAg97XqlQYowJaz5QIw6gQ44QM

②城更全成本科目

ABUIABAEGAAg9bbqlQYo-faVjAcw2go4vQU

二、成本控制

①拆赔类费用控制

设置补偿费用域值,自动计算补偿费用差异;差异比率超出正常值时,需走特殊认定流程。

可以控制,也可以强控也可以预警。审批时可以预警控制

ABUIABAEGAAg0LjqlQYo4OWwrwUw6Ac44wM

②非拆赔类费用控制

以各项目各科目总额进行控制,费用支出不允许超出总额

ABUIABAEGAAg9bnqlQYonb6yowQwwwg4hgQ

三、资金计划

按拆补协议及非拆补类合同情况,自动生成资金计划,支持资金铺排和资金准备。

ABUIABAEGAAgwbrqlQYosrbCwwIw4gw4_gU

资金铺排管理

ABUIABAEGAAgnbvqlQYo4KXZkAcwtAU4igU

四、业财一体

打通城更系统和财务系统,实现业财财务一体化,防范资金支付风险

ABUIABAEGAAgtLzqlQYolZKTlQUw9Ao4jgU

支付台账

ABUIABAEGAAg7LzqlQYoqKOc_QYwpgQ4oAM

五、动态成本分析

实时监控成本执行情况,降低投资风险,确保投资支出目标有效监控。

ABUIABAEGAAgqL3qlQYoyouj9wQwxQk47QU
